Autoroute Yaoundé-Douala : le démarrage des travaux  de la deuxième phase annoncé pour le 1er trimestre 2024

Les négociations entamées avec les prestataires privés sont visiblement en bonne voie mais le gouvernement est partagé entre un contrat Engineering Procurement and Construction(EPC) et le contrat classique à prix unitaires.

Publiée lundi 8 janvier 2024 à 16:55:18Modifiée lundi 8 janvier 2024 à 16:55:22Temps de lecture 7 minPar Marius Zogo

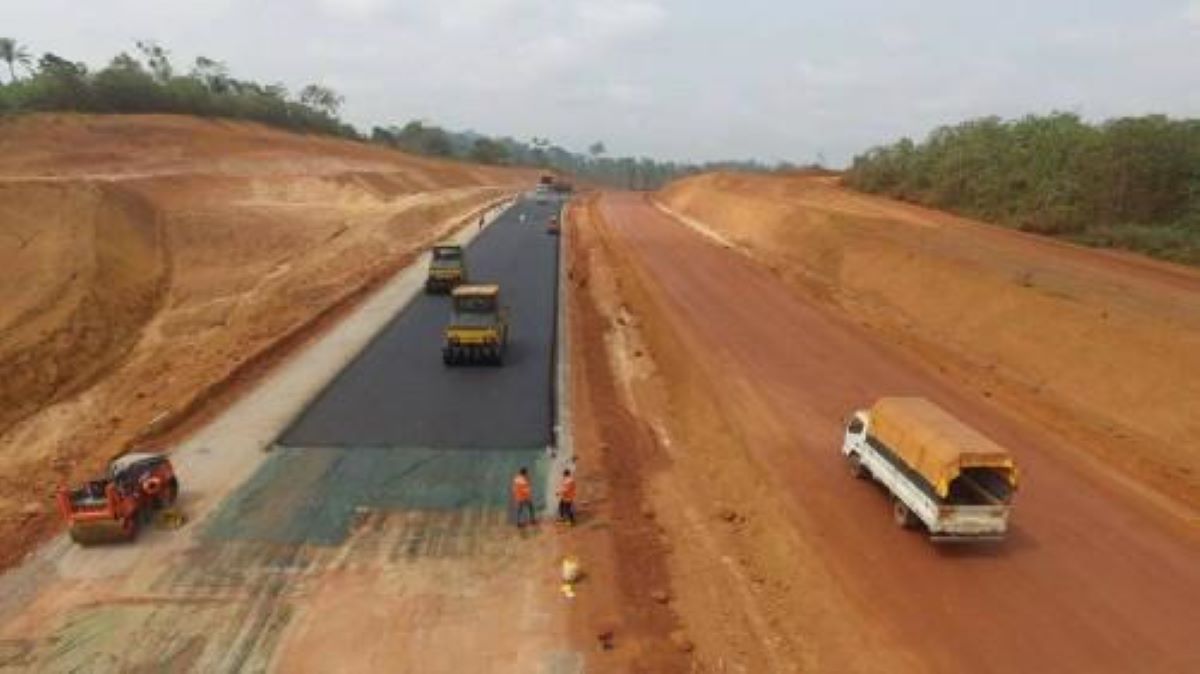

L’autoroute en chantier
L’autoroute en chantier

Le gouvernement camerounais en l’occurrence, le ministère des Travaux publics(Mintp) est au pas de course pour matérialiser au courant de l’année 2024, les annonces du chef de l’Etat au soir du 31 décembre 2023. Dans son traditionnel discours de fin d’année à la Nation, Paul Biya a rassuré la population du lancement de la phase 2 de l’autoroute Yaoundé-Douala (139 km). C’est ainsi qu’au cours d’une séance de travail supervisée ce 8 janvier 2024 par Emmanuel Nganou Djoumessi, l’on apprend que « le démarrage des travaux sur la première section est prévu pour la fin du premier trimestre 2024 ». En effet, la construction de l’autoroute Yaoundé-Douala (phase 2) se fera en trois phases soit Bibodi à Edéa (40 km), Edéa-Entrée Est  de Douala et la voie de contournement de cette ville qui abrite la capitale économique du Cameroun.

Pour l’heure, l’entreprise qui se chargera d’exécuter le chantier attendu depuis trois ans, n’est pas officiellement connue. « Le dossier de consultation est élaboré, l’offre finalisée du partenaire potentiel sera déposée fin janvier et un accord-cadre est en cours d’élaboration pour l’exécution du projet », indiquent les sources proches du dossier. Toutefois, Selon le « Rapport sur les coûts des risques budgétaires générés par les projets exécutés en partenariat public-privé » au Cameroun publié en avril 2023 par le ministère des Finances (Minfi), le gouvernement était en dialogue de pré-qualification avec le constructeur portugais Mota Engil en vue de la signature d’un Partenariat public-privé(PPP). En d’autres termes, la concertation entre les deux parties prenantes visait à définir les moyens techniques ainsi que le montage juridique et financier pour la réalisation de cette infrastructure routière.

Lire aussi : Le gouvernement lance les travaux de la deuxième phase de l’autoroute Yaoundé-Nsimalen

Péripéties

D'après les confidences des services de l’architecte de l’Etat à nos confrères d’Investir au Cameroun, «  les discussions avec Mota Engil sont très avancées, et elles devraient effectivement se conclure pour un démarrage des travaux cette année (2024,    Ndlr). L’entreprise chargée des travaux de la phase 1 (China First Highway Engineering, Ndlr) a également soumis une offre. La comparaison des deux va permettre de décider avec qui on va y aller. Tous les éléments techniques sont là pour choisir avec qui on ira pour l’exécution de cette deuxième phase », apprend-t-on. Cependant, des informations puisées à bonne source par EcoMatin font état de ce que  Mota « n’est plus en lice ». Ce qui suppose (sauf surprise de dernière minute) qu’il est fort probable que la filiale du conglomérat China Communications Construction Company (Cccc)-qui a construit les 60 premiers kilomètres (phase 1)  de l’autoroute Yaoundé Douala de 2014 à 2021-puisse gagner un second marché.

En attendant l’attribution du projet à une tierce entreprise adjudicataire, le type de contrat n’est pas encore arrêté. Le gouvernement, lui, est à cheval  entre un contrat Engineering Procurement and Construction(EPC) ou un contrat classique à prix unitaires.  Par définition, le premier mode contractuel intègre la conception, l'ingénierie, l'approvisionnement en matériaux et la construction tandis que le second exige que le maître d’œuvre s'engage à fournir une prestation moyennant un prix déterminé à l'unité de travail.

Pourtant, en octobre 2020, le ministère des Travaux publics avait annoncé que son appel d’offres lancé quelques mois plutôt avait débouché sur la pré-qualification de 03 entreprises à savoir : le groupement Sogea/Satom-Fayat-Vinci, Mota Engil et le groupement Sinohydro-Pcrb-Sdhs. Selon le communiqué qui avait été publié à l’époque, lesdites entreprises devaient notamment faire «des offres plus détaillées à l’Etat, afin de séduire à la fois par leurs capacités techniques et financières, mais aussi par leurs modèles de gestion». Cette étape devait permettre à l’Etat de déterminer l’offre la plus avantageuse économiquement.

Lire aussi : Route Ebolowa-Akom II-Kribi : Paul Biya annonce le début des travaux pour 2024

La première phase aura donc finalement coûté 423,5 milliards de Fcfa. Quant à la deuxième phase, les offres financières n’ont pas encore été faites mais le document du Minfi supra mentionné table tout de même sur un budget prévisionnel de 835 milliards de Fcfa.

Autres projets routiers en vue

Outre le projet de construction de la phase 2 de l’autoroute Yaoundé-Douala, le président de la République a également annoncé le démarrage effectif de la section  urbaine de l’autoroute Yaoundé-Nsimalen. La pose de la première pierre a été faite le 18 décembre 2023 par le ministre de l’Habitat et du développement urbain(Minhdu), Célestine Ketcha Courtes. Conjointement réalisés par l’entreprise camerounaise Buns et le français Razel, les travaux seront financés à hauteur de 379, 5 milliards de Fcfa TTC par Afriland First Bank et la Banque publique d’investissement de France.

La construction de la route Ebolowa-Akom II-Kribi (région du Sud) ; promesse présidentielle de 2011 sera finalement démarrée en 2024, à en croire le chef de l’Etat. Paul Biya instruit aussi la réhabilitation de la route Ngaoundéré-Garoua ; l’achèvement des travaux de construction de la route Mora Dabanga-Kousséri et de la réhabilitation des routes Edéa-Kribi et Douala-Bafoussam.

Face aux parlementaires en novembre 2023, le Premier ministre Joseph Dion Ngute a indiqué que le Cameroun livrerait au moins 600 km de nouvelles routes bitumées en 2024. Au rang des projets routiers censés démarrer, le chef du gouvernement a énuméré entre  autres : la Voie expresse Lolabé (Port de Kribi) – Campo d’un linéaire de 39 Km ; le dédoublement de l’entrée Nord de la ville de Yaoundé (22 Km), la route Ngoura-Ndélé-Gari Gombo – Yokadouma ; Batouri-Yokadouma Moloundou (173 Km), etc.

A LIRE AUSSI :

  • Autoroute Yaoundé-Douala : le Mintp en négociation avec Mota Engil pour la construction de la phase II
  • Autoroute Yaoundé-Douala: Toujours pas de prestataire pour la seconde phase du projet
  • Autoroute Yaoundé-Douala : 119 milliards en plus pour boucler la phase I
  • Autoroute Yaoundé-Douala : 41,6 milliards pour la réalisation des voies de raccordements
  • Autoroute Yaoundé-Douala: le taux d’exécution des travaux de la première phase se chiffre à 98%
