Barrage de Nachtigal : les premiers mégawatts annoncés dès décembre 2023

À date, le taux d’avancement global du chantier est de l’ordre 80,2%. C’est ce qui ressort d’une mission d'évaluation effectuée par le ministre de l’Eau et de l’Énergie Gaston Eloundou Esssomba sur le site le 20 janvier dernier.

Publiée mercredi 25 janvier 2023 à 16:56:57Modifiée mercredi 25 janvier 2023 à 16:57:02Temps de lecture 3 minPar EcoMatin

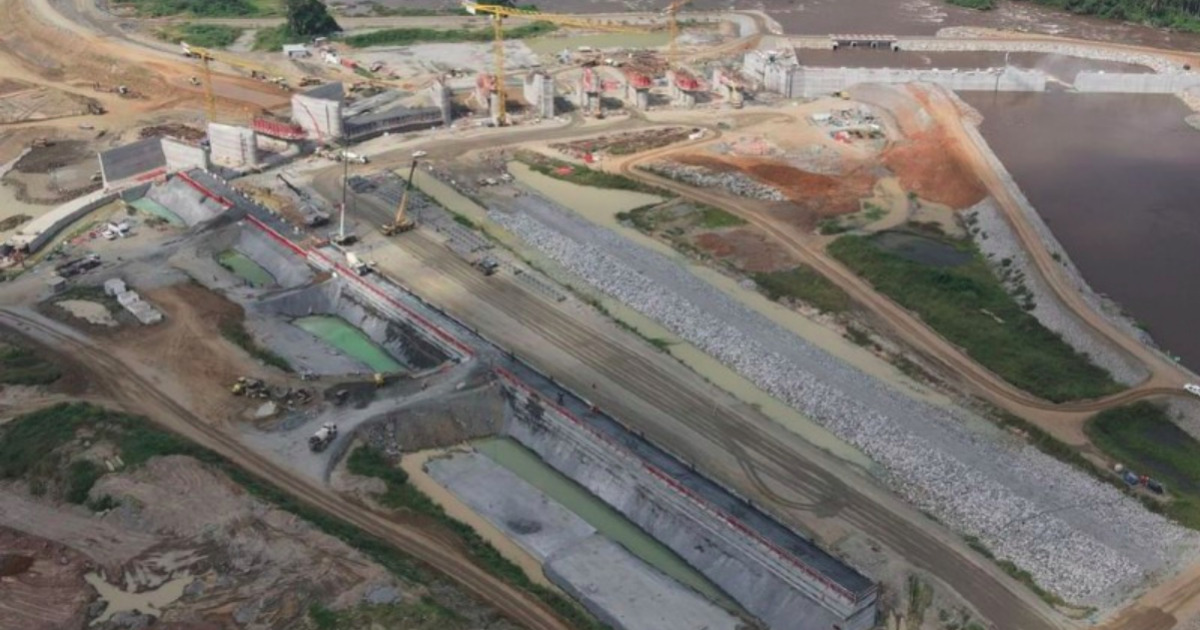

Les travaux avancent bien.
Les travaux avancent bien.

Les travaux de construction du barrage hydroélectrique  de Nachtigal situé dans la localité de Batchenga région du Centre, évoluent à un rythme soutenu. A date, les travaux qui  sont  exécutés par l’entreprise Nachtigal hydro power company (Nhpc) affiche un taux d’exécution du projet de l’ordre de 80,2%. Les différents lots de construction sont de : 81,6% pour le lot de génie civil ; 75,9% pour le lot électromécanique ; 100% pour le lot de ligne de transport. Au regard de la bonne évolution de ce projet implanté sur une superficie de 421 hectares, le ministre de l’Eau et de l’Energie Gaston Eloundou Essomba, lors de sa mission  d’évaluation sur le chantier  le 20 janvier dernier, a assuré que « dans le planning, il est question qu’au terme de la première décade de décembre 2023, la première machine soit mise en service et nous sommes confiants que cet objectif sera atteint ». Ainsi, la première turbine va produire 60MW qui seront injectées dans le réseau interconnecté Sud(RIS). Avec une demande en énergie électrique qui a cru de 2,5% en 2022, selon Eneo, cette fourniture supplémentaire  en énergie électrique viendra sans doute réduire les délestages.

Lire aussi : Barrage de Nachtigal : les travaux de construction affichent un rythme de progression de 14,5% en 5 mois

Initialement, la mise en service de la première turbine de Nachtigal était prévue en septembre 2022, et la livraison de l’ensemble des sept turbines vers fin 2023. Mais des retards ont été accusés dans la réalisation des travaux en raison de la pandémie de la Covid-19 et sa batterie de mesures restrictives. Selon le membre du gouvernement, la mise en service totale du barrage est prévue pour début 2024, avec une production totale installée de 420 MW. À sa mise en service, l'électricité produite représentera près de 30% de la production du réseau interconnecté sud.

Lire aussi : Barrage de Nachtigal : la BAD vole au secours de NHPC

En effet, le projet Nachtigal est porté par la société Nachtigal Hydro Power Company, détenue  aujourd’hui par EDF (40%), IFC (20%) et l’Etat du Cameroun (15%), Africa50 (15%) et Stoa (10%). Le projet est composé entre autre d'une usine de pied de 4,5 MW et d'une partie en béton compacté au rouleau de 1380 mètres de long et de 13,5 m de haut sur le fleuve Sanaga ; d'un canal d'amenée de 3,3 km de long ; d'une centrale de production équipée de 7 turbines de 60 MW chacune ; d'une ligne de transport électrique de 225KV de 50 km de long entre le site de Nachtigal et Nyom II. Notons que la centrale de Nachtigal bénéficiera de la régulation du débit de la Sanaga favorisée par les réservoirs en amont de Mbakaou et de Lom Pangar. L’électricité  produite  par le barrage sera intégralement achetée par Eneo.

Lire aussi : Barrage de Nachtigal : Nhpc envisage la création zone de pêcherie

Cet article est réservé aux abonnés.

Cet article nécessite un abonnement EcoMembre pour y accéder.

Contactez le service client
  • Accueil
  • Business et Entreprises
  • Barrage de Nachtigal : les premiers mégawatts annoncés dès décembre 2023
barrage de NachtigalArchive
Recevez notre briefing économique et financier tous les jours avant 10 heures.

En vous inscrivant à la newsletter, vous acceptez de recevoir nos communications. Vous pouvez vous désabonner à tout moment.

Dans la même catégorie

EpremiumLe patron de Congelcam, le milliardaire camerounais Sylvestre NgouchingheAgro-industriePort de Kribi : le poisson congelé devient le 2e produit importé, porté par CongelcamLe poisson congelé s’est hissé au deuxième rang des marchandises importées en conteneurs au port de Kribi en 2025. Une montée en puissance portée par Congelcam, qui représente près de 98 % des 46 944 tonnes de poisson recensées sur la plateforme.il y a 12 heuresEpremiumAccostage du MSC Türkiye au Terminal 2 du port de Kribi, le 8 mai 2025 (c)JeuneAfriqueTransport et LogistiquePort de Kribi : l’explosion du trafic commence à « saturer » le terminal à conteneursLa mise en service de la phase 2 en mai 2025 a quasiment triplé les capacités du terminal à conteneurs de Kribi. Mais l’envolée du trafic, à 555 398 EVP sur l’année, s’accompagne déjà de tensions sur le stockage et d’une dégradation de plusieurs indicateurs opérationnels.il y a 13 heuresEpremiumScierie Gabon RougierBusiness et EntreprisesCameroun : l’ex-filiale de Rougier toujours en redressement judiciaire, deux ans et demi aprèsLe syndic chargé du dossier fait désormais état de « difficultés croissantes » dans sa conduite, tandis que les modalités de production des créances restent attendues.il y a 13 heuresConseil d'administration de Boissons du CamerounAgro-industrieBoissons du Cameroun : les actionnaires valident la fusion-absorption de Guinness CameroonTrois ans après le rachat de Guinness Cameroun par Castel, les actionnaires de Boissons du Cameroun officialisent sa fusion-absorption. Une opération qui consolide un groupe déjà proche de 80 % du marché de la bière.il y a 16 heuresGregory ClercBusiness et EntreprisesCastel : Romy Castel gagne une étape judiciaire à Singapour, Grégory Clerc reste DG du groupeRomy Castel vient d’obtenir de la justice singapourienne la reprise en main du conseil d’administration d’IBBM, la société qui gère le fonds détenant indirectement les actifs du groupe. Mais Cassiopée, holding de tête du groupe, et DF Holding, sa holding opérationnelle, affirment qu’un processus était déjà engagé, avant cette décision, pour remplacer IBBM par un nouveau gestionnaire indépendant déjà sélectionné.il y a 3 joursEpremiumLa Distillerie du CongoAgro-industrieCongo : l’État acquiert 15 % de la distillerie de Somdia et lui accorde l’exclusivité du marchéL’État congolais s’est invité au capital de La Distillerie du Congo, portée par Somdia et Saris-Congo, avec une participation de 15 % valorisée à 1,245 milliard de FCFA. la filiale de Somdia bénéficie parallèlement d’une exclusivité nationale pour la production et la commercialisation des alcools alimentaires.il y a 3 jours

Articles similaires

EpremiumClaire GallPolitiques PubliquesBarrage de Nachtigal : les impayés de Socadel poussent NHPC à réclamer des mesures urgentes à l’État camerounaisL’exploitant du barrage hydroélectrique de Nachtigal (420 MW) alerte sur les impayés qui mettent sa trésorerie sous pression. Socadel ne règle actuellement que 10 % de ses factures mensuelles auprès de NHPC. Face à cette situation, la société appelle à une résolution rapide des arriérés afin de préserver la continuité de l’exploitation.il y a 1 semaine
Actuellement en kiosque

Les plus lus

1Banques : Afriland constitue son nouvel état-major pour la conquête de l’Afrique centraleil y a 3 jours2Gabon : avec 1 064 milliards de FCFA de dette, six entreprises publiques inquiètent la Banque mondiale il y a 5 jours3Pétrole : pourquoi un baril rapporte 31 dollars au Gabon contre 90 dollars au Camerounil y a 3 jours4Banques et Microfinances : la COBAC prononce 93 sanctions et écarte 11 dirigeantsil y a 16 heures5Yvon Sana Bangui prend la tête de l’Institut chargé de préparer la future Banque centrale africaine il y a 5 jours6Cameroun : l’actionnaire majoritaire de Camrail cumule 300 millions FCFA de pertes depuis 2019il y a 3 jours7Cameroun : le bénéfice net de PlaYce tombe à son plus bas niveau depuis son ouvertureil y a 6 jours8Cameroun : le retour inattendu de Viettel Global dans la bataille pour Nexttelil y a 4 jours9Cameroun : le projet ferroviaire avec la RCA permettrait à Kribi de capter 5 % du commerce mondial de minerai de feril y a 5 jours10Tchad : les demandes d’e-Visa bondissent de moins de 10 à plus de 100 par jouril y a 3 jours
📧

Newsletter EcoMatin

Recevez notre briefing économique quotidien directement dans votre boîte mail

Analyses exclusives • Décisions économiques • Afrique centrale

App Logo
Je m'abonne
MarchéCotationBoursesFondsMatières premièresConvertisseur
AbonnementsMon compteMes abonnementsNewslettersArticles achetés
ServicesConditions généralesPolitique de confidentialitéPolitique en matière de cookiesContact & Suggestions
La rédactionQui sommes-nous?Nous rejoindreNotre équipeLettre du DP
Recevez notre briefing économique et financier tous les jours avant 10 heures.

En vous inscrivant à la newsletter, vous acceptez de recevoir nos communications. Vous pouvez vous désabonner à tout moment.

EcoMatin SRL : BE1003.413.035

Avenue Louise 523, 1050 Ixelles

© Copyright EcoMatin 2026. Tous droits reservés.
